現場事例3
試験対象
- 防災用発電機:1200kW/420V DG
- 敷設距離 :180m
- 敷設条件 :1F屋外に負荷装置設置~B4Fの発電機室内
- 試験時間 :ガバナ試験後、72時間のヒートラン
機材選定
- ケーブル:通常よりも30%程度低い電流値となるよう選定(安全値) 敷設の効率化を考慮し、重量の軽60sqを8本/相敷設
- 装 置 :1台の負荷容量を80%とし、予備機を追加し不測の事態に対応
- ジョイントボックス:並列運転分の分配が可能なジョイントボックスを用意
作業
- 1日目:発電機~屋外分配用ジョイントボックス間の布設(6H)
- 2日目:屋外ジョイントボックス~装置間の布設(8H)
区画フェンス設置・装置の事前点検→ヒートラン開始 - 6日目:ケーブル撤去作業(6H)
- 7日目:全撤去・完了

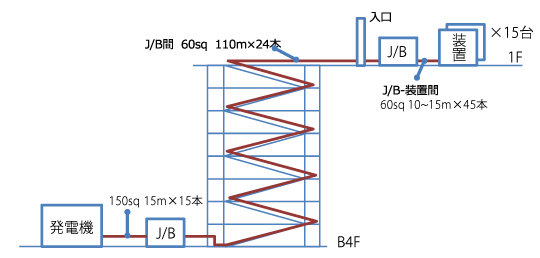

敷設イメージ
