現場事例1
試験対象
- 防災用発電機:250kVA/200V DG(50%負荷で実施)
- 敷設距離 :5m
- 敷設条件 :発電機設置場所の屋上に装置設置し敷設
- 試験時間 :法令点検時の性能確認(敷設・撤去込み5時間)
機材選定
- ケーブル:CV150sq-1C/600V 5m×6本
- 装 置 :ALS-100D×1台
- 機 材 :特になし
作業
- 敷設:発電機~負荷装置間敷設 (0.5H)
- 試験:負荷運転、調速機試験、過負荷運転(1H)
- 撤去:全撤去・完了(0.5H)

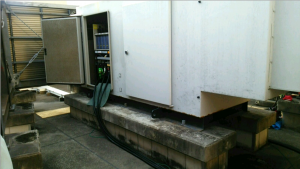

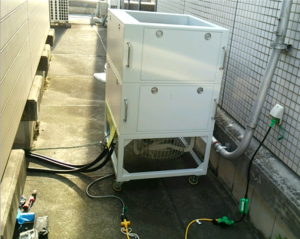

(左よりALS-100D設置[補記電源支給]、発電機接続[端子部]、敷設状況)
敷設イメージ
・負荷装置は、屋上に設置
(最上階までEVで運搬。最上階から屋上まで階段にて手運び。
※分割して搬入・搬出。屋上にて組み立て。)
・発電機に直接接続し負荷装置まで敷設
(最上階までEVで運搬。最上階から屋上まで階段にて手運び。
※分割して搬入・搬出。屋上にて組み立て。)
・発電機に直接接続し負荷装置まで敷設
